公司動態|本周生產工作簡報
——Weekly Work Summary
發布時間:2025-07-01 11:02:01 人氣:
本周工作概述
18900/110 電爐項目
高壓線圈已完成預干燥(50?m3)/ 低壓組合完成
預計于7月3日完成高低壓線圈組合并進入正式干燥階段
四川黃金項目(SS13?800kVA)
1250kVA 單元進入線圈繞制階段,進展順利
800kVA(SS13?800)單元鐵心疊片已完成,下一步將進行鐵心復位與插片作業,隨后進入整體裝配環節
70000/220kV 項目
高壓引線裝配正在進行中,低壓引線裝配已順利完成
15000×2/110 整流變項目

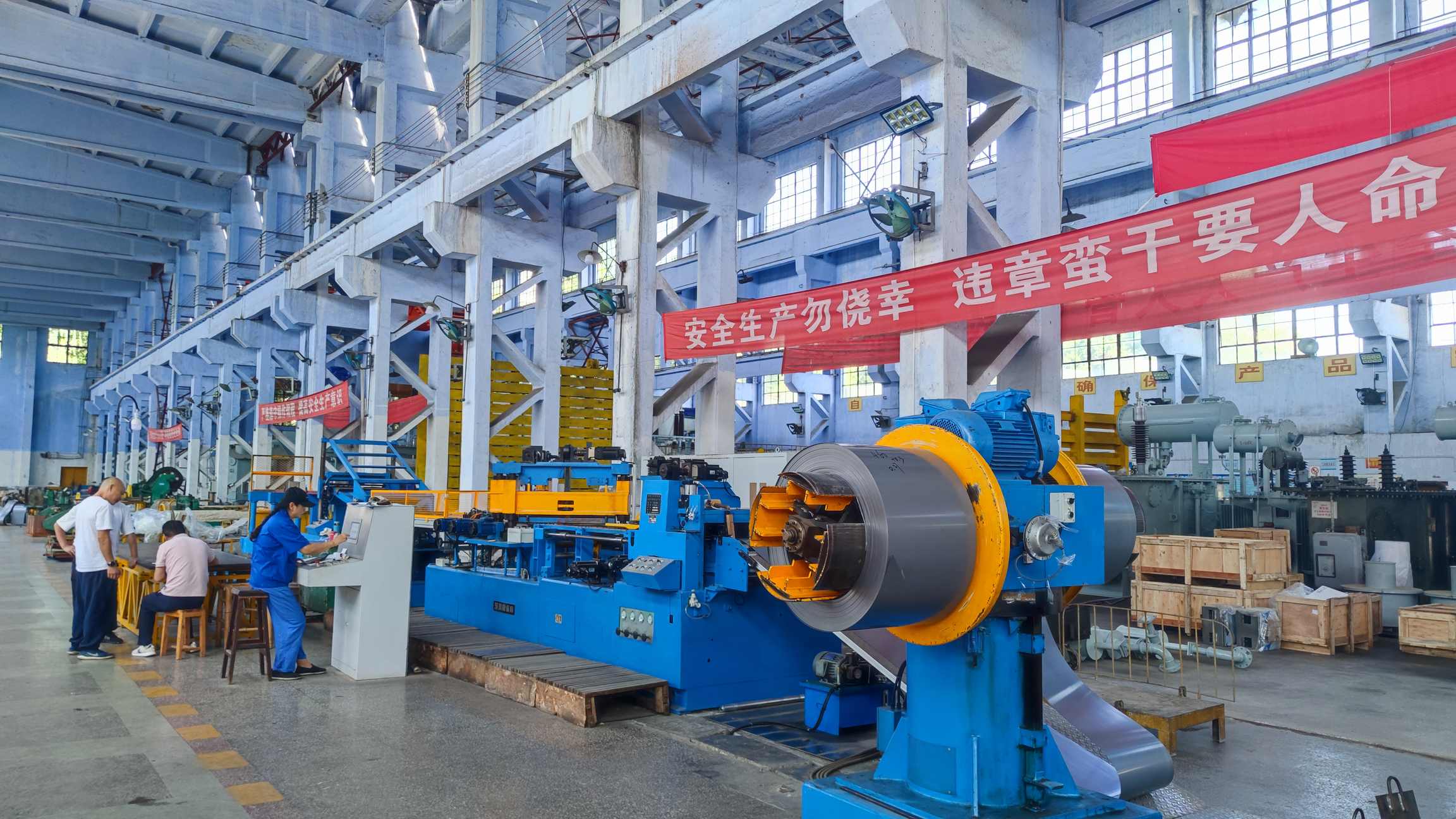

正在進行鐵心剪片工序
本周生產節奏清晰,多個項目同步推進。從線圈預干燥、引線裝配、繞制到鐵心剪片,每個工序都在高效推進,體現公司卓越的多任務協調能力。我們將繼續秉持“精細化操作、標準化管理”的工作準則,確保每一階段都精準落地,為客戶提供穩定可靠的設備和解決方案。
感謝所有生產團隊成員的專業執行與辛勤付出!歡迎持續關注我們的生產進展,共同見證更多里程碑成果。
Production Update | Weekly Work Summary
This Week’s Overview (July 2025)
18,900/110 kV Electric Furnace Project

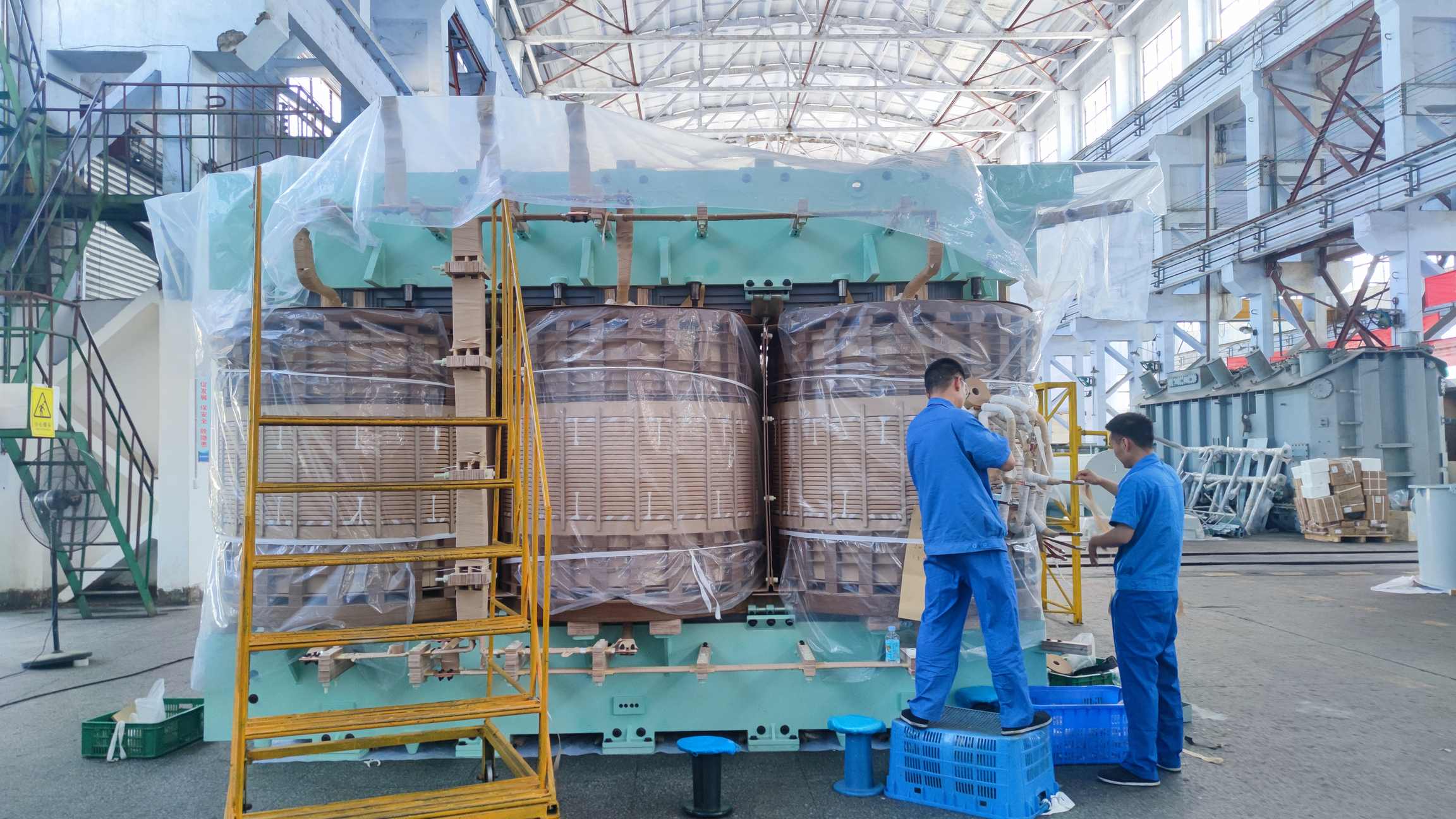

High-voltage coil has completed pre-drying (50?m3); low-voltage assembly is also complete.
Full coil assembly scheduled for July 3, after which it will enter the formal drying phase.
Sichuan Gold Project (SS13?800kVA)
1,250?kVA unit is progressing smoothly in the coil winding phase.
800?kVA (SS13?800) unit has finished core lamination stacking and will next undergo core re-alignment and clip insertion, followed by final assembly.
70,000/220?kV Project
High-voltage lead assembly is in progress; the low-voltage lead assembly has already been completed successfully.
15,000 × 2 / 110 kV Rectifier Transformer Project
Currently in the core lamination cutting phase.
Production this week has maintained a clear and efficient rhythm, with multiple projects advancing simultaneously—from coil pre-drying and lead assembly to winding and core processing. Each stage is proceeding smoothly, demonstrating the company's strong coordination capability in managing multiple tasks. We will continue upholding our principles of meticulous operations and standardized management, ensuring that every milestone is achieved precisely and reliably to deliver high-quality equipment and solutions to our clients.
We extend our heartfelt thanks to all production team members for their professionalism and dedication. Stay tuned as we continue to hit more production milestones!
